«У каждого разрытия будет фамилия»

Новосибирские энергетики активно перекапывают улицы столицы Сибири, но людям это не нравится, и вполне понятно почему
С наступлением тепла в Новосибирске начались активные работы по ремонту, восстановлению и замене теплосетей. Заслушав доклады, Андрей Травников спросил, почему в городе на каждом шагу подолгу стоят разрытыми ямы. Ответ энергетиков вынудил губернатора обратиться к мэру сибирской столицы с распоряжением контролировать ход исполнения работ.
Итоги отопительного периода 2024–2025 годов, а также задачи на межотопительный сезон были озвучены на оперативном совещании у главы региона в минувший понедельник.
Планы на сети
Завершившийся 15 мая отопительный сезон прошел в штатном режиме, и, по заверениям специалистов, значимых технологических нарушений и массовых отключений допущено не было. Об этом заявил и. о. министра ЖКХ и энергетики Новосибирской области Евгений Назаров.
Неприятные ситуации все же были: зафиксировано 153 события на тепловых сетях, из них 51 аварийное и 102 инцидента, которые были устранены оперативно. Также зафиксировано одно технологическое нарушение, устранение которого заняло более 24 часов. Это событие произошло 6 ноября на тепловой сети в рабочем поселке Ордынское. Сегодня идет активная работа по подготовке к зимнему периоду, ход которой контролирует региональный штаб при министерстве.
— К отопительному периоду в Новосибирской области планируется подготовить 15 365 жилых домов, пять ТЭЦ, 1108 котельных, 3902 километра тепловых сетей, 10 789 — водопроводных сетей, 2407 — сетей водоотведения. Капитально отремонтировать и заменить планируется 141 котел, 117 километров теплосетей, 145 километров водопроводных сетей, — уточнил Евгений Назаров.
Что еще предстоит сделать к зиме? Например, обеспечить запас угля в объеме 122 тысячи тонн, сформировать аварийный запас материально-технических ресурсов для ликвидации чрезвычайных ситуаций, создать систему резервирования на объектах, имеющих стационарные котельные. Также отдельное внимание будет уделено получению паспорта готовности к работе в отопительный период к 20 ноября (!!!) 2025 года. «В прошлом году решением Новосибирской области паспорта готовности к отопительному сезону не получили рабочий поселок Линёво и город Новосибирск. Выводы сделаны, составлены дорожные карты по устранению замечаний», — напомнил и уточнил Евгений Назаров.

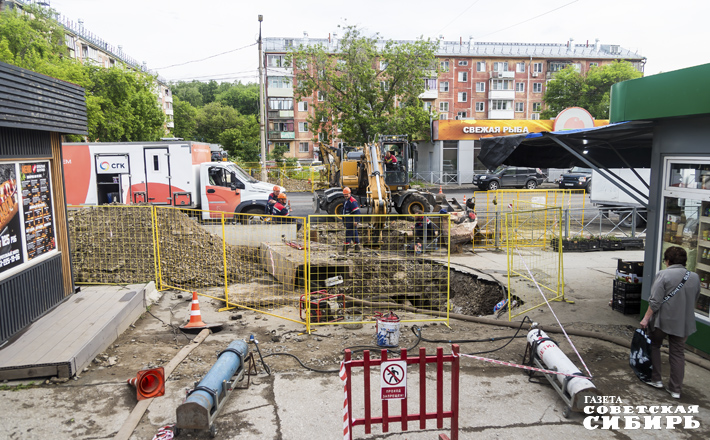

Ямы есть, и будет ещё много

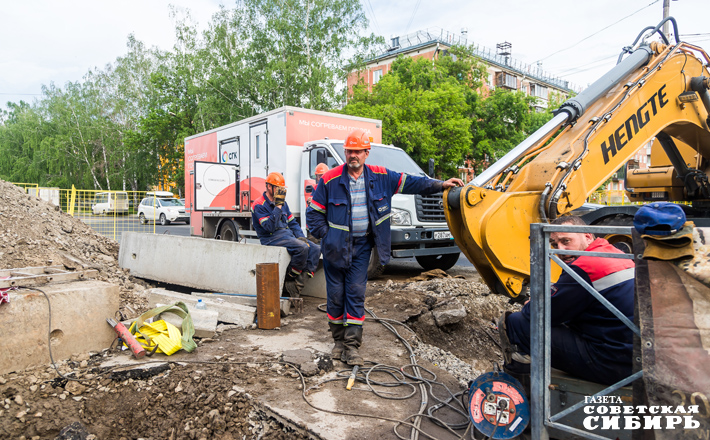

О том, что происходит сейчас на теплосетях и какие планы на летний период у энергетиков, рассказал генеральный директор АО «СГК-Новосибирск» Дмитрий Перязев. Он напомнил, что при подготовке к отопительному сезону 2024–2025 годов в городе поменяли 75 километров тепловых сетей. В результате за время подключения было выявлено 3039 повреждений на тепловых и горячеводных сетях. При этом длительных и резонансных отключений не произошло, а время отключения в период устранения составляло не более восьми часов. В отопительный период работало 119 ремонтных бригад и 242 единицы транспорта и спецтехники.
Фото: Андрей Заржецкий
В этом году при подготовке к сезону в теплосетевой комплекс Новосибирска планируется вложить 9,5 миллиарда рублей. Эта сумма покрывает также техническое присоединение потребителей нового жилмассива Клюквенный.
— До конца года планируем заменить 55 километров тепловых сетей, по линейным объектам полностью переложить 20 километров тепловых сетей на 41 участке, — сообщил докладчик. — На 16 июня работы по замене трубопроводов уже ведутся на 20 объектах.
Кроме этого, в планах обновление инфраструктуры: проектирование и реконструкция ПНС-1, замена пяти насосов на ПНС-6, монтаж распределительных устройств на ПНС-5 и ПНС-6, реконструкция ПНС-2. А также масштабная реконструкция и техническое перевооружение 14 центральных тепловых пунктов, замена секционной арматуры в 12 тепловых камерах.
Особое внимание будет уделено проведению внутритрубной диагностики — роботы проверят 25 километров тепловых сетей правого берега и семь километров на левом берегу.
Трудный диалог
После предоставления отчетов губернатор попросил директора СГК объяснить, почему коммунальщики делают раскопки и больше месяца возле ямы нет ни одного рабочего: «Это бросается в глаза горожанам, вызывает удивление и справедливое недовольство. Как с этой бедой боретесь?» — задал вопрос Андрей Травников.
— Сейчас идет период гидравлических испытаний и подготовки города к зиме, поэтому все основные силы предприятия НТСК брошены на проведение гидравлики, чтобы успеть подключить горожан в течение 14 дней к горячему водоснабжению, — ответил гендиректор АО «СГК-Новосибирск». — Безусловно, в приоритете выполнение благоустройства всех основных проездов улиц и по плановым нашим работам.
Андрея Александровича ответ не удовлетворил: «Зачем подрядчики раскапывают ямы без проведения работ?» — уточнил губернатор.
— Чтобы устранить дефект трубопровода, — попытался объяснить докладчик.
Однако глава региона прервал собеседника: «У обычного человека выстраивается логичная цепочка: обнаружили дефект, приехали, раскопали, устранили дефект и тут же закопали. По факту мы видим другую картину: раскопали, что-то поделали, потом на месяц пропали. И стоит огражденная яма. Здесь в чем логика и почему нельзя организовать работу по-другому? — вопросил губернатор и добавил, уже обращаясь к мэру Новосибирска Максиму Кудрявцеву: — Есть ли практика отслеживания сроков начала и завершения работ?»
— У каждого разрытия будет фамилия, — ответил градоначальник. — На сегодняшний день у нас 1751 разрытие, и только 157 отработано в полном объеме. Надо объективно признать, что наши партнеры не справляются с этой задачей.
Андрей Травников в итоге предложил помогать партнерам... более жестким контролем: «Получили разрешение на разрытие, в нем указан срок производства работ. В итоге нужно фиксировать факт: когда к работам приступили, когда отчитались о завершении работ, о восстановлении благоустройства во временном варианте, когда завершили асфальтирование. И сколько таких работ идет с отставанием срока. Давайте будем придерживаться понятной для всех логики: нет сил на устранение дефекта — не раскапывай. А если раскопал, в установленный срок восстанови».
На замечания главы региона Дмитрий Перязев все же ответил: при проведении гидравлических испытаний действует линейное подразделение НТСК, оно и должно заниматься первичным восстановлением места проведения работ. Правда, линейщики делают это не всегда. Почему? Этого и сам гендиректор не смог объяснить.
СПРАВКА
На контроле у комитета по выдаче разрешений на проведение земляных работ мэрии Новосибирска значится 224 разрытия, на 146 из них благоустройство еще не сдано, в том числе по объектам 2024 года. С начала 2025-го юрлицам направлено 216 предписаний на устранение нарушений. Комитет готов отстаивать интересы жителей города в суде. Уже вынесено 47 судебных постановлений на общую сумму 472 тысячи рублей, 29 административных материалов о неисполнении предписаний находятся на рассмотрении.
АКТУАЛЬНО
