Последний этап испытаний

Алёна КОВРОВА

В Новосибирске продолжается ремонт теплосетей и подготовка к отопительному сезону. Сегодня пройдено 12 этапов гидравлических испытаний из 13, намеченных на летний период. Серьезных аварий или порывов на тепломагистралях пока зафиксировано не было.

По данным Сибирской генерирующей компании, работы одновременно ведутся на 47 объектах, а общая протяженность теплосетей, находящихся в контуре отключения и ремонта, составляет 32 километра.

Масштабный фронт работ сейчас развернут на участке теп­лосети на улице Семьи Шамшиных. Власти города отмечают, что магистраль была проложена 60 лет назад и за последние пять лет на ней было зафиксировано 13 дефектов. На момент их устранения приходилось понижать параметры или отключать тепло на объектах Центрального района. В связи с этим теплосеть была включена в программу капитального ремонта 2024 года.

Известно, что к данному участку теплосети подключены 123 объекта: 83 многоквартирных дома, пять детских учреждений, одно учебное и 34 общественных здания. На реконструкцию, которой занимается ООО «Чистая энергия», направлено 127 миллионов рублей.

Подрядчику предстоит заменить строительные конструкции тепловых камер и канала, трубопроводов и тепломеханического оборудования, а также осуществить монтаж на участках пересечения существующих коммуникаций. Работы коснутся тепловой сети протяженностью 942 метра и диаметром 500 мм.

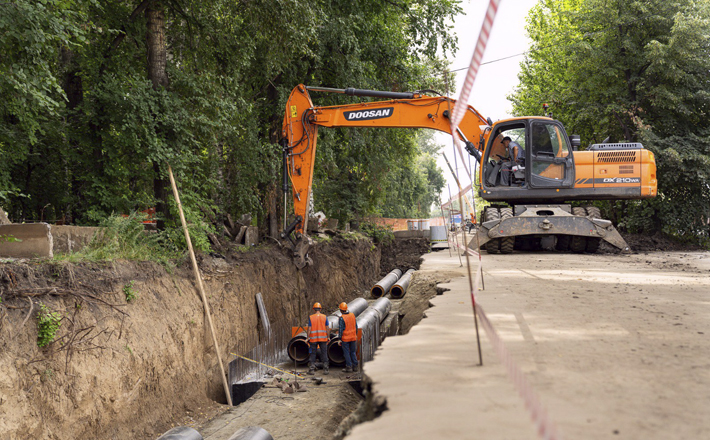

Известно, что сейчас на месте идет разработка грунта, демонтаж канала и тепловой камеры. Работы планируется завершить до конца октября. Благоустройство территории после ремонта проведут только весной 2025 года, а движение восстановят в ноябре. Отметим, что на время проведения работ энергетики обеспечили потребителей горячей водой по временной схеме.

Еще одна горячая точка на карте ремонтов — улица Сибиряков-Гвардейцев. Там идет техническое перевооружение магистрального трубопровода.

К предстоящему отопительному сезону тут проложат новую тепломагистраль протяженностью 656 метров. Специа­листы на данном отрезке меняют трубы, проложенные в 1971 году.

С 15 до 22 августа начнутся работы на площади Кирова, в связи с чем временно будет сужена проезжая часть на транспортном кольце. Чтобы не затягивать сроки, работы планируется вести круглосуточно.

Напомним, что в Новосибирске в 2024 году предполагается отремонтировать 70 километров теплосетей, а 36 километров трубопровода заменить полностью.
